改造类汇聚机房之选址
文|华北区山东土建项目部 曹文文
接上一篇文章,本文主要讲解改造类汇聚机房的选址及勘察。

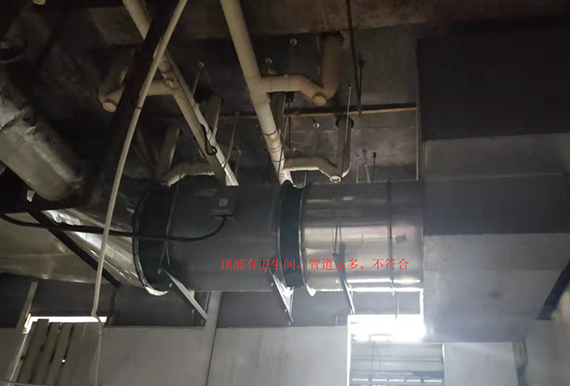

1.机房不应与水泵房及水池毗邻。机房的正上方不应有卫生间机房的正上方不应有卫生间、厨房等易积水建筑;机房内部不得有与生产无关的各种垂直和水平方向设置的给、排水管道穿越。
2.机房楼层优选地面一层,如选二层及以上,需具备足够上线井空间满足光缆及电力电缆进出的条件,在可能发生水浸的区域不宜选择一层和地下楼层。
3.房间形状尽量为矩形,对于购置的无需加固房屋,应选择中心区域柱子较少的房屋,以便于后期机位排列,提高机房可用率。

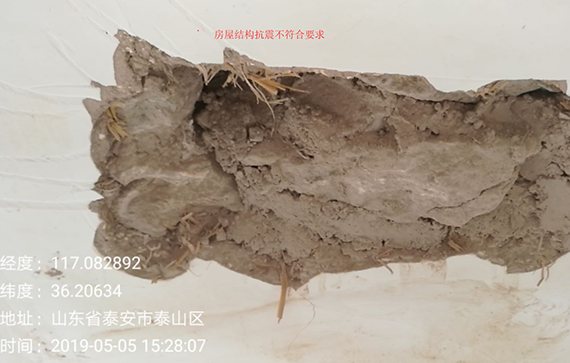

4.机房不应选择带有变形缝、伸缩缝的房间。
5.主机房和辅助区不应布置在用水区域的垂直下方。
勘察时如遇到以上不应不止的位置,可以现场直接提出不符合,要求地市公司换址。如果符合,则继续往下进行。
1.拍照时需要在门口按照一定的方向拍摄一周,然后在与门口相对位置,拍摄一下门口。这样方便不在现场的人了解整个房屋的情况。共四张。
2.机房外立面需要拍摄一张照片。至少一张
3.另外房屋的局部需要拍摄,比如渗水的地方、裂缝的地方、需要拆除的地方等等。张数不等。
4.测量:
需要准确测量房间内的净高、梁下高度。门窗位置及高度。柱子位置及尺寸(至少四个框架柱)。房间内的设备位置。
以上是自己勘察的内容,最重要一点,是要跟地市陪堪人员沟通。沟通机房及电池区域。沟通需要拆除及改造的内容。以及地市公司的其他其他特殊要求。
整个勘察完后,勘察草图包含文字部分的记录、带经纬度的勘察照片、经纬度截图、自拍照等均放入一个文件夹里,文件夹名字最好写上几年几月几日哪里的勘察。
整个勘察结束后,根据自己的图纸绘制CAD草图。
如勘察中其他特殊情况可以请具体咨询。





0
分享到:
CopyRight&2009 杭州友华通信工程设计有限公司版权所有
