众所周知,移动通信系统中,机房为重中之重,机房是业务发展不可或缺的战略性基础资源,直接关系到网络的可持续发展能力,应坚持“重规划、保落实、提能力、强管理”的原则,以“合理布局、专业协同、优先自有、优化配套”为指导开展机房的建设。
在本地城域网网络中,核心骨干机房已经布局完成,接入机房以实际建设为主,只有汇聚机房是在逐步建设完善中,本文主要讨论汇聚机房的规划设计。
通信网络的架构:
1、机房规划:
(1)、基于以终为始、系统开展规划:着眼于中长期网络发展需求,结合当地城市中长期发展规划,协同全流程、全专业、全区域开展机房的规划及建设。
(2)、结合业务分布、合理选点布局:结合业务分布及综合业务接入区建设合理布点,要拉网筛查机房资源密度与业务分布的匹配状况,发现大面积区域缺失汇聚机房的,要尽快规划布点,并明确网络节点定位。
(3)、匹配网络演进、逐点核实能力:匹配各专业网络的演进发展,特别是5G新业务的装机需求,结合现网普查和后续使用需求,逐个区域、逐个机房核准资源能力,定期通报情况,保证机房能力与需求匹配。
(4)、明确建设计划、保证资源储备:对于需要原址扩改的现有汇聚机房,需要选点新建的汇聚机房,要制定详细的建设计划,明确能力目标和实施进度,尽快储备机房资源,满足网络近期需要及未来发展。
(5)、参照场景模型、优化配套条件:参照模型,逐个核实汇聚机房的面积、设备布局、电源容量、空调配置、走线工艺等配套条件,及时进行装机环境的优化,做到汇聚机房资源的不浪费、不缺失。
2、机房设计:
汇聚机房从传统的只有传送网、无线网专业专用,向未来增加核心网转发面设备、数据承载网BRAS/SR、内容分发网CDN等多专业、全业务使用。
在已经建设完成的汇聚机房中,根据机房的位置、面积规划机房的外电引入能力,出局管道的路由、孔数,机房机架位的数量,直流设备的近期功耗、远期功耗,空调的选择等等。
汇聚机房规划设计中,需要考虑的有以下方面:外电引入、直流开关电源系统、空调、动环监控、机架数、接入系统、出局管道等。
(1)、管道建设原则
汇聚机房和管道作为战略性基础资源,重要汇聚机房适度超前储备,普通汇聚机房消除资源瓶颈与储备并进。
汇聚机房必须选择2条及以上的出局路由,满足机房“双路由”原则。
(2)、机房机架的规划

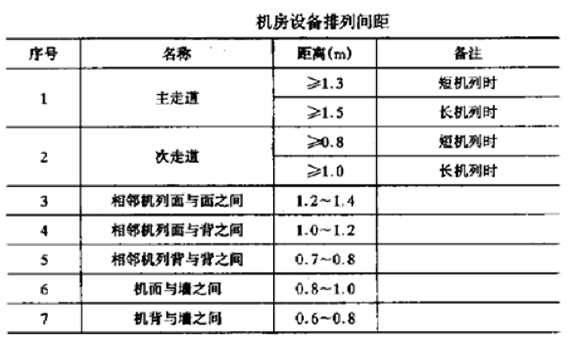

汇聚机房通常采用多层走线架敷设,其层间距离应符合下列规定。
a、电力电缆走线架间不宜小于0.3m。
b、通信电缆与电力电缆走线架间不宜小于0.3m。
c、控制电缆走线架间不应小于0.2m。
d、走线架上部距顶棚、楼板或梁等障碍物不宜小于0.3m。
e、走线架层高间距通常以0.25-0.5m为宜。

图:布局示例
个人通常将机架位与墙壁相邻的空间称为独占空间,此部分空间仅有本列机架使用;将相邻机架之间的空间称为共享空间,此部分空间为相邻两列机架可重复使用,由此可见,机房的宽度决定了独占空间的大小,独占空间越大,表示机房空浪费越严重,所以机房尽量向正方形发展,扩大共享空间的机房占比。
(3)、机房功耗及外电容量
根据机房平面、按照设备安装工程规范,规划设备排列;计算出机房的机架数量。
根据机房的总体机架数(按600*600计算),设备机架数,再按照单机架功耗,计算出远期机房设备功耗。PS:根据移动规范,2-6KW/单机架。
空调致冷量通常按1KW/m2计算,机房照明、动环监控因功耗较低,通常不纳入计取范围,由机房设备功耗+空调功耗,算出机房总体功耗,得出引入外电容量大小。
(4)、开关电源系统
传统汇聚机房中通常采用的是600AH的组合式开关电源系统,随着汇聚机房越来越的设备增加,其中OTN下沉、PTN大容量增加、5G BBU池化、OLT升级,直流电源容量越发不能承载设备的增加,需要将组合式开关电源系统更新为分立式开关电源系统。
分立式开关电源系统一般由交流配电屏,直流配电屏,整流机架(含监控模块和整流模块)等组成,分立式开关电源应尽量采用大容量系统,但不宜超过2000AH。
参考材料:
1、《中国移动通信电源系统工程设计规范》;
2、GB 51194-2016通信电源设备安装工程设计规范;
3、YDT 5026-2005电信机房铁架安装设计标准;
4、中国移动通信集团汇聚机房规划要求;
5、YD T5139-2005有线接入网设备安装工程设计规范;
